12月28日,國家第三批大型風電光伏基地項目——青海共和公司國能阿特斯海南100萬千瓦源網荷儲項目一期425兆瓦光伏項目順利實現并網發電,較國家第三批大型風電光伏基地項目要求并網時間提前一年完成,為沖刺年底收官交出亮眼答卷。

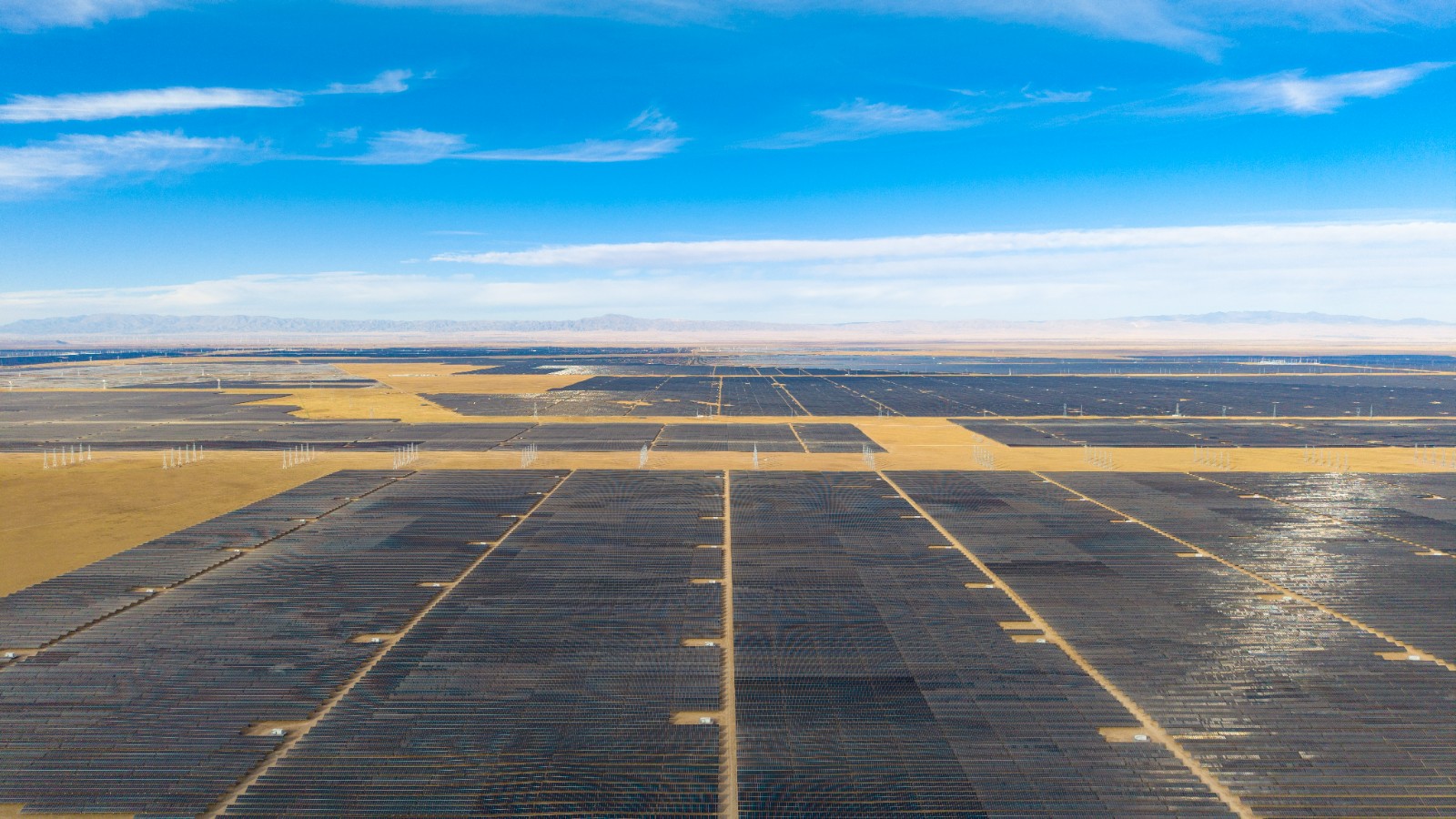

圖為國能阿特斯海南100萬千瓦源網荷儲項目一期425兆瓦光伏項目
該項目位于青海省海南藏族自治州共和縣鐵蓋鄉鐵蓋村,所處地區海拔約3000至3250米。項目裝機容量為42.5萬千瓦,通過17回集電線路接入配套新建的330千伏升壓站,以1回長約6公里的330千伏架空線路接入紅旗750千伏變電站。項目建成投運后,預計年均發電量約8.6億千瓦時,年節約標煤約21.41萬噸,可有效緩解區域電網調峰壓力,增強電網運行的安全性和穩定性,對優化青海省能源結構、推動清潔能源規模化開發、促進地方經濟社會可持續發展具有重要意義。
作為高原大型光伏項目,建設面臨海拔高、風蝕地貌施工難、有效工期短、極端天氣頻發、設備調試復雜及交通不便等多重挑戰,此前曾遭遇強沙塵暴影響施工。項目團隊嚴格落實各項建設標準,通過優化采購與施工方案、統籌物資調配、強化全流程管控,實現核心設備100%按期進場,各環節安裝調試按計劃完成,35千伏電纜耐壓試驗一次性通過,較同類工程縮短工期20%以上。針對送出線路地形復雜問題,團隊將大開挖基礎調整為灌注樁基礎,提升效率的同時減少草地擾動;遭遇極端天氣后迅速啟動應急預案,排查加固鐵塔保障施工;面對冬季施工難題,提前制定專項方案,通過優化混凝土配比、搭設保溫棚等措施嚴控質量,筑牢安全防線,最終確保項目提前一年順利并網。
